アップデート 、最初に出版された
監査人らは、120億ドルのSnowy 2.0計画でさらなるコストと納期の混乱に対処できるとしているが、このプロジェクトは管理上の失敗に悩まされており、プロジェクトを遂行する国有企業はまだ費用がどれくらいかかり、どれくらい時間がかかるかを明らかにできないという。
この調査結果は、国内最大の再生可能エネルギー開発に数十億ドル規模の挫折をもたらす可能性を示唆しており、野心的な排出削減目標のコストを巡りワン・ネイションや反対派から圧力を受けている連邦政府にとって重大な課題となっている。
政府とスノーウィーの最高経営責任者は爆発の責任を否定し、2022年のオールバニー州選挙で同プロジェクトの指揮を執って以来、モリソン前政権下での失敗への対処に努めてきたと述べた。
しかし、スノーウィー・ハイドロ社は監査人に対し、納税者が資金を投入したプロジェクトの費用には「過度の」リスクがあるほか、地盤工学的なトンネル工事や建設の生産性にもさらなる複雑さが伴うと述べた。
Snowy 2.0 のコストは、当初の見積もりの 20 億ドルからすでに 120 億ドル以上に増加しています。
監査人らは、スノーウィーの経営陣が「プロジェクト完了にかかるコストを十分に理解していない」こと、爆発を制御するための適切なガバナンスを構築できていないこと、請負業者の不適切なコスト予測システムに過度に依存していること、従業員との賃金和解コストを大幅に過小評価していたことを認定した。
プロジェクトの複雑さと大規模な地下掘削に伴うコストリスクにもかかわらず、監査人らはスノーウィーが2023年半ばから2024年11月までの間、建設請負業者であるイタリアのウェイビルド社の工事に対する品質管理監査を実施していないと述べた。
マストヘッドは先月、トンネルと洞窟を流れる水のビデオを公開し、コジオスコ国立公園の下で一般の目から遠ざかっている10億ドル規模のプロジェクトが直面している障害を明らかにした。
プロジェクトに詳しい関係者は、請負業者らは大量の地下水が利用できる可能性があると知らされていた地域で掘削を進めていたため、高圧の水の奔流は驚くべきことではなかったと述べた。
政府報道官は、スノーイー氏が2020年1月の時点で費用超過についてモリソン政権に警告していたという監査法人の調査結果を強調した。
「オールバニー州政府が選出されたとき、私たちは多大なコスト圧力に直面していた、管理が不十分な多数の大規模インフラプロジェクトを引き継いだ」と広報担当者は述べた。
Snowy Hydro が ANAO の賢明な推奨事項の実施に同意したことは良いことです。Snowy 取締役会には最高の基準を維持する責任があります。
野党エネルギー省のダン・テハン報道官は、この報告書はボーエン氏の監視下で行われたプロジェクトの「悪魔的な評価」であると述べ、費用やスケジュールに関する定期的な公開更新を含め、進捗状況を完全に開示することをボーエン氏に約束するよう要求した。
スノーウィー・ハイドロ社は内部監査を実施しており、年末までにコスト超過の程度が判明する予定だ。
Snowy 2.0 を建設する際の物理的な課題は、国立公園の地下、高山環境に敏感に位置しており、トンネル掘削機の運命によって決まります。 2023年の大半は、全長15キロメートルのコース全体にわたって100メートル未満の軟弱地盤で立ち往生した。解放されたが、5月16日、トンネルの曲がり部分を掘っていた際に硬い岩にはまり込んでしまった。高圧ウォータージェットを使用した請負業者のチームがそれを取り除くまでに7週間かかりました。
Snowy 2.0 に追加コストが加わり、9 月にこのプロジェクトと契約したトンネル労働者は 4 年間で 26.5% の昇給を勝ち取り、年間給与は 30 万ドル以上になりました。

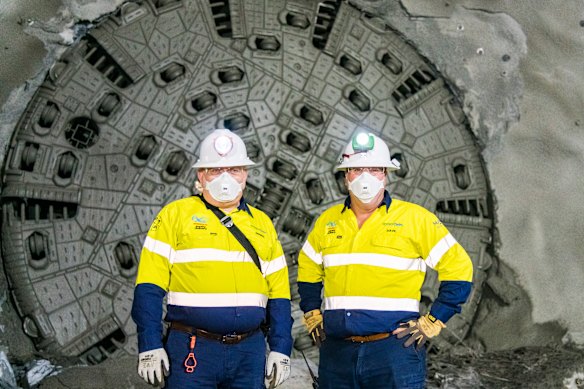

最高経営責任者(CEO)のデニス・バーンズ氏は2023年初めにSnowyの手綱を引き継ぎ、Snowy 2.0の全面見直しを発表したが、監査人はこれには建設請負業者の「クレーム文化」のリセットも含まれていると述べた。
監査人は、トンネル建設などプロジェクトの困難な要素への事業露出を制限するために請負業者が前払いを要求したことにより、プロジェクトは深刻な影響を受けたと述べた。
スノーウィーの責任者バーンズ氏は、日々の課題に応じて完成スケジュールが頻繁に変更されるとして、監査人が要求する頻繁な更新には応じないと述べた。
「もっと改善できると思っていますが、毎週バージョンのスケジュールをリリースするまでには至っていません。」
Snowy 2.0 は、送電網が最も電力を必要とするときにオンデマンドで電力を供給でき、風が吹いていないときや太陽が輝いていないときに再生可能エネルギーがバックアップを供給します。
このプロジェクトでは、余剰電力を利用して丘のふもとにある貯水池から水を頂上まで汲み上げ、そこから放出されてタービンを下に流して回転させることで、断続的な風力発電と太陽光発電をサポートします。
Snowy 2.0 は、既存の Snowy スキームの大幅なアップグレードであり、総蓄電容量は 375,000 メガワット時、つまり 300 万世帯に 1 週間電力を供給するのに十分な容量になります。
マルコム・ターンブル元首相は 2017 年に Snowy 2.0 を委託し、完成期限は 2021 年と発表されました。しかし、その20億ドルという価格は、実現可能性調査が完了する前に発表された。報告書が提出されると、費用は60億ドルと見積もられた。
公式価格は2023年に120億ドルに変更され、期限は2028年まで延長された。
